Plan de lanzamento de etiquetas electrónicas para estanterías para venda polo miúdo de varias-tendas

Jul 14, 2026

Leave a message

Un piloto exitoso non garante unha implantación exitosa de etiquetas electrónicas{0}}en toda a cadea. O piloto proba se a tecnoloxía e o modelo operativo poden funcionar nun ambiente controlado. Un lanzamento debe reproducir ese resultado en tendas con diferentes deseños, accesorios, redes, surtidos, calendarios de promoción, niveis de persoal e necesidades de soporte.

Retail IT and store operations teams managing a multi-store electronic shelf label rollout in a supermarket

Considere un patrón de falla típico. Un venda polo miúdo realiza un piloto limpo nun supermercado estándar e logo programa dez tendas de produción nunha soa onda. Dous locais usan configuracións de punto de venda máis antigas, tres teñen accesorios de conxelador extensos e un non recibiu os adaptadores de montaxe correctos. A instalación comeza a tempo, pero as auditorías de prezos, a vinculación de etiquetas e a demanda de asistencia diverxen rapidamente do piloto. O problema non é que as etiquetas electrónicas das estanterías non funcionen. O problema é que o deseño piloto foi ampliado antes de que os controis de lanzamento estivesen listos.

Polo tanto, os comerciantes necesitan algo máis que un calendario de instalación. Necesitan un plan de lanzamento de etiquetas electrónicas de andel que defina que tendas están listas, como se dimensionan as ondas de lanzamento, como funcionan os recortes e as reversións, quen é o propietario de cada decisión, como se adestran os empregados, como se controla o stock de reserva e que probas son necesarias antes de que comece a seguinte onda.

Os venda polo miúdo que aínda avalían a pila de tecnoloxía completa deberían revisar primeiro a dispoñiblesolucións de etiquetas electrónicas para estantese entendercomo funciona un sistema ESL desde a plataforma de prezos ata o estante físico.

Resposta rápida:Unha implantación fiable de ESL multi-tendas debería clasificar as tendas en arquetipos repetibles, verificar a preparación antes de programar, dimensionar as ondas de lanzamento segundo a capacidade de instalación e soporte, controlar o recorte de prezos, definir activadores de retroceso, adestrar cada función operativa, manter o stock de recambio adecuado, executar un período de hipercoidado medible e utilizar criterios formais de entrada e saída para cada onda.



Que cambia despois de aprobar un piloto de ESL?

Un piloto, un lanzamento e operacións de{0}}estado estacionario responden a diferentes preguntas.

Etapa do proxecto Obxecto principal Decisión primaria
Piloto Valide a tecnoloxía, os fluxos de traballo, a integración e o caso de negocio O comerciante debería continuar?
Lanzamento Repita o deseño aprobado en varias tendas sen perder o control Con que rapidez e en que condicións debería expandirse o comerciante?
Operacións de-estado estacionario Supervisar, apoiar, manter e mellorar o sistema implantado Quen é o propietario do sistema despois de que o equipo do proxecto marche?

Comparison of ESL pilot, multi-store rollout, and steady-state retail operations

Un bo piloto debería producir probas sobre a precisión dos prezos, a fiabilidade das actualizacións, a cobertura da pasarela, os fluxos de traballo dos empregados, a estabilidade do montaxe e os custos operativos. O lanzamento converte eses achados en estándares repetibles. Antes de escalar, o equipo do proxecto debe ter:

  • Un modelo de arquetipo de tenda-aprobado;
  • Unha etiqueta, modelo e matriz de montaxe;
  • Unha pasarela estándar e un deseño de rede;
  • Normas documentadas sobre produtos, prezos e promocións;
  • Unha-porta de preparación da tenda;
  • Un procedemento de corte e retroceso;
  • Materiais de formación baseados{0}}papeis;
  • Un modelo-de reposición e de reposición;
  • Un modelo de hipercoidado e asistencia a longo prazo-;
  • Limiares de rendemento a{0}}ondas.

Non trates o lanzamento como unha versión máis grande do piloto. Unha tenda de barrio compacta, un supermercado estándar e un lugar grande con caixas frigoríficas poden requirir diferentes equipos, tamaños de tripulación, ventás de instalación e arranxos de apoio.



Crea arquetipos de tenda antes de programar a implantación

Xestionar cada tenda como un proxecto completamente único crea un traballo de planificación innecesario. Tratar todas as tendas como idénticas xera risco operativo. Un enfoque práctico é agrupar as tendas en arquetipos en función de características físicas, técnicas e operativas.

Three retail store archetypes used to plan electronic shelf label deployment

Factor arquetipo Preguntas para responder
Formato de tenda É unha tenda de barrio, un supermercado estándar, unha tenda de -grande formato, unha farmacia ou un almacén-?
Volume de etiquetas Cantas etiquetas son necesarias e que tamaños, cores e modelos son necesarios?
Perfil de fixación Que raíles, ganchos, cestos, estantes de vidro, portas do conxelador, tapas e accesorios promocionais están presentes?
Deseño de rede Cantas pasarelas son necesarias e onde están as zonas de cobertura difíciles?
Actividade de tarificación Con que frecuencia cambian os prezos habituais, as promocións, as rebaixas e as correccións de emerxencia?
Condicións de instalación Pódese traballar durante o horario comercial ou é necesario o acceso nocturno?
Perfil do empregado Que funcións, quendas, idiomas e niveis de permiso deben ser compatibles?
Modelo de apoio A tenda precisa de hipercoidados no sitio-, asistencia remota ou stock rexional?

Unha vez validado un arquetipo, o comerciante pode reutilizar a súa lista de materiais, regras de montaxe, deseño de pasarela, guión de proba, secuencia de instalación, paquete de formación e plan de soporte. O deseño físico debe estar coordinado co detalladoproceso de instalación de etiquetas electrónicas de estante.

Os arquetipos das tendas tamén deben reflectir a tecnoloxía de visualización seleccionada. O tamaño da etiqueta, o comportamento de actualización, as condicións de visualización e o contido promocional poden diferir entre os departamentos. A comparación deLCD e etiquetas de estantes de tinta E-pode axudar a aclarar onde encaixan os distintos formatos.



Constrúe unha porta de preparación para tendas

Unha tenda non debe entrar nunha onda de implantación simplemente porque aparece no calendario. Primeiro debería aprobar unha revisión formal de preparación apoiada por probas.

Elemento de preparación Evidencia Propietario típico Bloquear?
Mestre de produto validado Informe de-SKU duplicado, inactivo e falta-identificador Equipo de-datos do produto Si
Surtido de tendas confirmado Lista activa-SKU aprobada Merchandising Si
Interface POS ou ERP probada Resultado da proba de regresión{0} Retail IT Si
Cantidades das etiquetas confirmadas Almacenar a lista de materiais Xefe de proxecto Si
Hardware de montaxe aprobado Accesorio-para-montar a matriz Operacións de almacenamento Si
Localizacións de pasarelas aprobadas Enquisa do lugar e plan de cobertura Equipo da rede Si
Formación rematada Rexistros de asistencia e avaliación de tarefas- Xestor de tenda Si
Stock de reposto entregado Recuento de inventarios físicos Loxística Normalmente
-Asistencia en directo asignada Lista de apoio e contactos de escalada Lider de apoio Si
Plan de retroceso aprobado Plan asinado de transferencia e recuperación Gobernanza do programa Si

Cando se utilice GTIN no mestre de produtos, o comerciante debe aliñar as súas regras de-identificación do produto coasMarco do número de artigos comerciais global GS1. Os identificadores do produto, os identificadores da tenda e os enlaces das etiquetas deben validarse antes de que o equipo de instalación chegue á tenda.

Exemplo de preparación completada

O seguinte exemplo é ilustrativo e mostra como unha porta de preparación pode impedir que se publique-un horario-conducido.

Elemento Estado Evidencia ou cuestión Propietario Data de vencemento
Mestre de produto Listo Todos os SKU activos pasaron a validación Equipo de datos Completa
Integración POS Listo As probas de prezo único e por lotes superadas Retail IT Completa
Soportes para conxelador Bloqueado Non chegaron os adaptadores correctos Loxística Tres días tarde
Formación da tenda Condicional Os empregados da quenda-nocturna aínda necesitan avaliación Xestor de tenda T-2 días
Cobertura de apoio Listo Confirmouse a-lideración no sitio e a escalada remota Lider de apoio Completa

ESL store readiness review blocked by missing freezer mounting adapters before go-live

Esta tenda non debería continuar ata que se resolva o problema de montaxe de bloqueo. Unha promesa verbal de que as partes están "en camiño" non é o mesmo que a preparación física.

Use estados de preparación claros

  • Listo:Todos os requisitos críticos están completos e demostrados.
  • Listo con condicións:Os elementos abertos menores teñen propietarios, datas e non teñen ningún efecto material sobre o prezo ou a seguridade.
  • Non listo:Un requisito crítico segue a ser incompleto.
  • Aplazado:A tenda require un redeseño, traballos de construción, unha actualización do sistema ou unha reprogramación.



Escolla unha estratexia de onda de lanzamento

Unha onda de lanzamento é un grupo controlado de tendas despregadas durante o mesmo período do proxecto. O método de agrupación correcto depende da loxística, a semellanza da tenda, a prioridade empresarial e o risco.

Estratexia de ondas Mellor Uso Vantaxe principal Risco principal
Xeográfico Tendas concentradas nunha cidade ou rexión Reduce as viaxes e simplifica o apoio rexional As tendas da mesma rexión poden usar diferentes deseños ou sistemas
Arquetipo de tenda Localizacións con elementos similares, volumes de etiquetas e deseños de rede Fai que os estándares de instalación sexan máis fáciles de repetir As tendas poden estar dispersas xeograficamente
Baseado en risco- As primeiras ondas de produción Prioriza as localizacións preparadas e de menor risco- Pode atrasar tendas complexas que necesitan aprendizaxe temperá
-Prioridade empresarial Localizacións promocionais, regulamentarias ou de-alta labor Primeiro apunta ao valor comercial máis forte A urxencia comercial pode exceder a preparación técnica
Híbrido A maioría dos programas-de cadea Equilibra xeografía, arquetipo, risco e prioridade empresarial Require regras de selección disciplinadas

Para a maioría dos venda polo miúdo, un modelo híbrido é o máis práctico. Unha onda pode incluír tendas preparadas nunha rexión, pero só localizacións que pertenzan a arquetipos aprobados e que utilicen versións POS compatibles.

Retail rollout team grouping supermarkets into controlled electronic shelf label deployment waves



Calcula a capacidade de onda antes de comprometer datas

O tamaño da onda debe verse limitado tanto pola capacidade de instalación como pola capacidade de asistencia post{0}}inicio-en vivo. Un proxecto pode instalar máis tendas das que pode estabilizar.

Fórmula de capacidade de instalación

Capacidade diaria da etiqueta=Número de tripulantes × Horas produtivas por tripulación × Etiquetas instaladas por tripulación-Hora × Factor de utilización

Días de instalación estimados=Total de etiquetas na onda ÷ Capacidade diaria das etiquetas

O factor de utilización ten en conta as pausas, o acceso á tenda, os cambios de accesorios, as viaxes dentro da tenda, as excepcións dos dispositivos, o reconto e as auditorías de prezos. A fórmula é un modelo de planificación, non un referente da industria.

Exemplo de capacidade ilustrativa

Entrada Exemplo
Tendas en onda proposta 6
Media de etiquetas por tenda 4,000
Equipos de instalación 4
Horas produtivas por tripulación e día 7
Etiquetas instaladas por-hora de tripulación 85
Factor de utilización 0.75

A capacidade diaria estimada é de 1.785 etiquetas. Polo tanto, unha onda de 24.000-etiquetas requiriría aproximadamente 13,5 días de tripulación antes de tempo adicional para o traballo na pasarela, as probas de aceptación, as viaxes e a reelaboración.

A capacidade de apoio tamén debe limitar a onda

Se a mesa de axuda e o equipo de hipercoidados só poden apoiar activamente catro tendas novas á vez, a onda de seis-tendas proposta é demasiado grande aínda que os equipos de instalación poidan completala. O tamaño de onda final debe ser o menor de:

  • A capacidade-baseada na instalación;
  • A capacidade baseada-loxística;
  • A capacidade de asistencia do provedor-;
  • A capacidade de hipercoidado;
  • O número de tendas que pasaron de lista.

As suposicións de custos deben ser probadas contra o caso de negocio completo e non só con hardware. OESL marco de cálculo do ROIe a análise deo custo real das etiquetas electrónicas de andelpode axudar a estruturar esas suposicións.

ESL rollout wave capacity limited by installation, logistics, hypercare, and store readiness



Defina os criterios de entrada e saída para cada onda

Os criterios de entrada determinan se pode comezar unha onda. Os criterios de saída determinan se a seguinte onda pode continuar. Esta é unha decisión de goberno, non só unha decisión de programación. ODiscusión do Project Management Institute sobre o goberno do proxectoproporciona unha referencia máis ampla para os dereitos de decisión, a supervisión e a responsabilidade.

Criterios de entrada ilustrativos

  • Cada tenda pasou a porta de preparación;
  • Hai dispoñibles hardware, pasarelas, soportes, ferramentas e recambios;
  • As interfaces POS, ERP, middleware e ESL pasaron as probas de regresión;
  • Validáronse os datos de prezos e produtos da tenda;
  • Aprobáronse os planos de instalación;
  • Completouse a formación requirida dos empregados;
  • As listas de soporte e os contactos de escalada están activos;
  • As decisións de recorte,-conxelación de prezos e de retroceso foron aprobadas;
  • Non queda ningún defecto crítico sen resolver da onda anterior.

Criterios de saída ilustrativos

  • Non hai prezos críticos nin incidentes de seguridade sen resolver;
  • As auditorías de prezos cumpren o limiar de aceptación aprobado;
  • O rendemento da actualización cumpre o nivel de servizo acordado;
  • As actualizacións erradas son visibles e controladas;
  • A precisión da unión do produto-a-etiqueta cumpre o obxectivo;
  • O rendemento da pasarela e da rede é estable;
  • Os empregados da tenda poden completar tarefas rutineiras;
  • A demanda de asistencia caeu ata o limiar-estado estacionario;
  • Corrixiuse a reelaboración da instalación;
  • A seguinte onda incorporou os cambios necesarios.

Unha onda non está completa cando os equipos de instalación saen. Está completo cando as tendas están estables e o equipo de goberno ten probas suficientes para tomar a próxima decisión.



Crea un plan detallado de cambio de tenda

O recorte é a transición controlada do proceso de etiquetaxe-existente ao novo modelo operativo ESL. Debe definir os sistemas, as tendas, os departamentos, a xanela temporal, os propietarios das decisións, as regras de prezos, o tratamento de etiquetas en papel-, a secuencia de probas e os disparadores de retroceso.

Cronoloxía ilustrativa de corte

Tempo Accións requiridas
T-14 días Confirmar cantidades do surtido e etiquetar; completar a enquisa do sitio; aprobar pasarelas e montaxes; revisar as promocións; verificar a entrega de hardware e recambios.
T-7 días Realizar probas finais de sincronización; formación completa dos empregados; validar contas; confirmar as zonas de instalación; revisar os procedementos de retroceso e escalada.
Día T-1 Verificar os últimos prezos e promocións; confirmar o seguimento; contar recambios; revisar elementos de preparación aberta; manteña a reunión final ou non-.
Ir-Día en directo Instalar e vincular por zona; auditar cada área completada; probar unha actualización e un lote controlado; rexistro de fallos; obter a aceptación da tenda.
T+1 a T+14 Revisa as actualizacións erradas, as auditorías de prezos, o estado da pasarela, os tickets de asistencia técnica, as solucións alternativas do persoal, as reversións de promocións, a reelaboración e as probas de saída de hipercoidados.

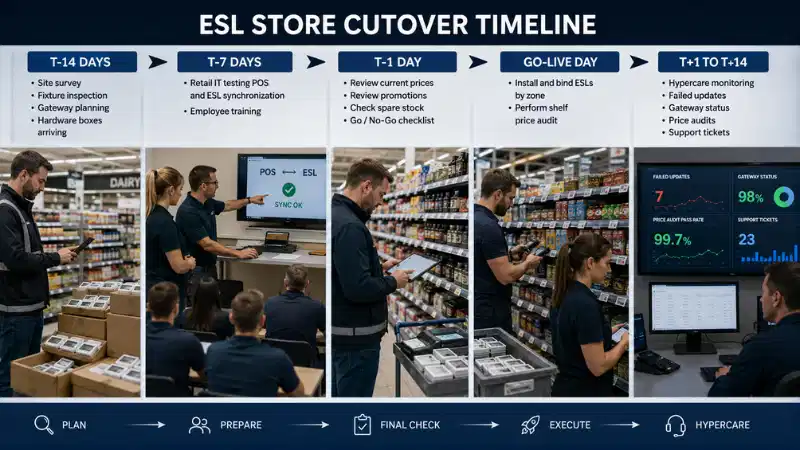

Electronic shelf label store cutover timeline from T-14 days through post-go-live hypercare

O plan de corte tamén debería coordinar a parte sen fíos da implantación. A cantidade de pasarela, a cobertura, a interferencia e o comportamento de recuperación dependen da arquitectura de comunicación escollida. Ver a comparación deComunicación Bluetooth, Wi-Fi e Sub-GHz ESL.



Decida se é necesaria unha conxelación de prezos

A conxelación de prezos é unha restrición temporal aos cambios de prezos ou de promoción durante o recorte. Pode simplificar a transición, pero non é apropiado para todos os comerciantes.

Unha conxelación pode axudar cando Unha conxelación pode ser inadecuada cando
As etiquetas de papel e os ESL funcionarán xuntos brevemente Os prezos cambian continuamente
Un gran número de produtos están sendo vinculados por primeira vez Os requisitos normativos ou competitivos impiden a conxelación
O equipo necesita unha liña base de auditoría estable O lanzamento abrangue varios días de negociación
Non hai ningunha promoción importante programada A plataforma está deseñada para procesar actualizacións en directo durante a instalación

Se se utiliza unha conxelación, documente a súa hora de inicio e finalización, os cambios de emerxencia permitidos, o tratamento das transaccións bloqueadas, a secuencia de lanzamento, os controis de versións e a auditoría de sincronización final. Os venda polo miúdo que usan cambios automatizados frecuentes tamén deben coordinar o cambio co seuProceso dinámico de prezos ESL.



Xestione as etiquetas de papel durante a transición

O plan de lanzamento debe definir cando se eliminan as etiquetas de papel existentes e que copia de seguridade de emerxencia permanece dispoñible. Os enfoques habituais inclúen a substitución de zona-por-zona despois de cada auditoría de prezos, copias de seguridade temporal en papel na oficina da tenda ou etiquetas de papel só para aparellos que aínda non están aprobados para ESL.

A regra clave é sinxela: un estante non debe presentar dous prezos activos en conflito. As consecuencias comerciais de prezos de andel inconsistentes son discutidas enque ocorre cando a visualización dos prezos está incorrecta.

Ao calcular os beneficios laborais e de transición, compare o proceso dixital completo co fluxo de traballo en papel existente. A análise deetiquetas electrónicas de estante fronte a etiquetas de papelproporciona unha referencia útil.

Zone-by-zone supermarket transition from paper shelf labels to active electronic shelf labels



Define os procedementos de retroceso e continuidade empresarial-

Un plan de retroceso explica como o minorista conterá ou revertirá un corte fallido. Debe probarse antes de publicar-en directo en lugar de escribir despois dun incidente.

OOrientación para-planificación de continxencia NISTproporciona un marco máis amplo para avaliar os requisitos de recuperación do sistema, as prioridades e a resistencia operativa.

Posibles disparadores de retroceso

  • Prezos de andel incorrectos xeneralizados;
  • Os prezos do TPV e do ESL non se sincronizan;
  • Produto a gran-escala-para-etiquetar erros de vinculación;
  • Unha promoción non pode comezar nin finalizar correctamente;
  • A cobertura da pasarela é inestable;
  • As transaccións desaparecen sen alertas;
  • Os empregados da tenda non poden realizar tarefas esenciais;
  • Prodúcese un fallo de-seguridade ou control de acceso;
  • O sistema non está dispoñible sen unha ruta de recuperación fiable.

Definir o ámbito de retroceso

Ámbito Exemplo Autoridade típica
Unha etiqueta Encadernación incorrecta ou dispositivo danado Soporte de tendas
Un departamento Problema de montaxe, modelo ou cobertura nunha zona Xerente de tenda e informática
Unha tenda A{0}}integración ampla da tenda ou falla no prezo Responsable do programa e propietario do prezo
Unha onda Fallo de deseño repetido en tendas similares Xunta de goberno

Electronic shelf label rollback scope from one label to an entire deployment wave

A verificación final debería demostrar que prezos, modelos e enlaces se restauraron, quen autorizou a acción, que transaccións correctivas se emitiron e se se volveu introducir a copia de seguridade en papel.



Use unha matriz de gravidade de defectos

Non todos os problemas deben bloquear a seguinte onda. Un modelo de gravidade documentado impide que os equipos traten os problemas cosméticos e os clientes-enfronten fallos de prezos como equivalentes.

Gravidade Exemplo Resposta requirida Efecto Onda
Crítico Prezos incorrectos-que enfrontan o cliente, perda de transaccións silenciosas, violación da seguridade ou sen camiño de recuperación Contención inmediata, escalada executiva e corrección-de causa raíz Detén ou fai unha pausa
Alto Erros de vinculación repetidos, zona de pasarela inestable ou reversión de promoción fallida Corrixe antes da expansión e volve probar Normalmente facer unha pausa
Medio Confusión de adestramento, pasos de apoio excesivos ou reelaboración de montaxe localizada Asignar propietario e incluír a corrección na seguinte onda Continuación condicional
Baixo Texto da documentación, aliñamento de modelos cosméticos ou problema de inventario que non -bloquea Rastrexar o atraso de melloras Continuar



Crear un RACI de lanzamento

As responsabilidades de lanzamento non deben quedar cun "equipo do proxecto" indefinido. Un RACI identifica quen é responsable, responsable, consultado e informado.

R=Responsable, A=Responsable, C=Consultado, I=Informado

Actividade Retail IT Operacións de tenda Provedor Instalador Prezos / Merchandising Mesa de axuda Gobernanza
Aprobación de preparación da tenda C R C C C I A
Proba de integración POS e ESL A/R I C I C I I
Preparación para pasarela e rede A/R C C C I I I
Instalación e encadernación de etiquetas C C C A/R I I I
Validación de prezos e promocións C R C I A I I
Ir a decisión-en directo C C C I C I A/R
Triaxe de incidencias C C C I I A/R I
Autorización de retroceso R C C I R I A

As responsabilidades do provedor, o horario de asistencia, o proceso de substitución, a política de-actualización de software e os compromisos de escalada tamén deben reflectirse no contrato. A comparación defabricantes de etiquetas electrónicaspode apoiar a avaliación inicial dos provedores.



Planificar etiquetas de reposición e stock de substitución

Unha existencia insuficiente pode deixar as etiquetas danadas ou que faltan sen resolver. Un stock excesivo pode crear inventario non utilizado cando cambian os modelos, os modelos ou os estándares de montaxe.

Requisito inicial de reserva=Etiquetas instaladas × Planificación da taxa de reserva + Previsión de novas-Demanda de SKU + Retraso de substitucións coñecidos + Stock de seguridade

Esta é unha fórmula de planificación, non un punto de referencia universal. A taxa de reserva debe reflectir o tamaño da etiqueta, o formato da tenda, a exposición ao dano, a refrixeración, o prazo de entrega do provedor, o obxectivo do servizo, os cambios previstos na variedade, a capacidade de transferencia entre tendas e o risco de obsolescencia do modelo.

O inventario de reserva pode incluír

  • Etiquetas por modelo, tamaño e cor;
  • Pasarelas e fontes de alimentación;
  • Raíles, ganchos, clips e adaptadores;
  • Soportes para conxelador e refrixeración;
  • Dispositivos de encadernación ou dixitalización;
  • Baterías de substitución se é o caso;
  • Ferramentas de instalación e diagnóstico.

Un comerciante pode manter stock de emerxencia en cada tenda, reservas rexionais para substitucións comúns e stock central para modelos de-frecuencia máis baixa. O deseño debe equilibrar a velocidade de substitución co control de inventario.

Regional spare inventory of electronic shelf labels, gateways, mounts, and binding equipment



Adestrar diferentes roles para diferentes tarefas

Unha sesión de adestramento xenérico non é suficiente. Os asociados da tenda, os xestores, os equipos de TI, os equipos de prezos, as mesas de axuda e os instaladores teñen diferentes responsabilidades.

Papel Competencia requirida
Asociado de tenda Inspecciona, liga, move e substitúe unha etiqueta
Responsable de departamento Verifica os prezos, as promocións e as excepcións locais
Xestor de tenda Aprobar accións locais e escalar problemas críticos
Retail IT Supervisa interfaces, pasarelas, colas, acceso e recuperación
Prezos e merchandising Controla os datos do produto, os modelos, as promocións e as correccións
Mesa de axuda Clasifica as incidencias, recolle probas e dirixe correctamente os casos
Operacións rexionais Revisa a preparación da tenda e o rendemento das ondas
Instalador Siga os estándares de montaxe, encadernación, proba e documentación

A formación debe medirse a través da realización das tarefas en lugar da asistencia só. Os empregados deben demostrar que poden recoñecer unha actualización fallida, corrixir un problema básico de vinculación, substituír un dispositivo, verificar unha promoción e aumentar un incidente coa información necesaria sobre a transacción, a etiqueta, o produto, a tenda e a hora.



Executa un Centro de comandos Go-Live

Para as primeiras ondas ou tendas complexas, un centro de mando-en directo temporal crea unha canle de decisión e comunicación.

Participantes recomendados

  • Lider de programa ou lanzamento;
  • Propietario de TI e integración minorista;
  • Representante-de operacións da tenda;
  • Propietario de prezos ou merchandising;
  • Xefe técnico do provedor;
  • cable de instalación;
  • -responsable da mesa de axuda;
  • Responsable comarcal.

O que supervisa o Centro de Comando

  • As tendas comezaron, remataron, bloquearon e retrocedéronse;
  • Etiquetas instaladas e encadernadas;
  • Prezo-taxa de aprobación da auditoría;
  • Etiquetas sen conexión e estado da pasarela;
  • Actualizacións erradas e atrasadas;
  • Abrir defectos críticos e altos;
  • Activación e reversión da promoción;
  • Tickets de soporte e tempos de resposta;
  • -consumo de stock de reserva;
  • Ir, facer unha pausa ou desfacer as decisións.

Durante a publicación-en directo, o equipo pode reunirse en puntos de control fixos, como antes da instalación, despois de cada departamento, despois da primeira actualización por lotes e antes de pechar a-tenda. Toda decisión material debe rexistrar o tempo, as probas, o propietario da decisión e a- acción de seguimento.



Crear un plan de hipercuidado medible

Hypercare é un período temporal de seguimento e apoio mellorados despois de que unha tenda se pon en funcionamento. O seu propósito é detectar os problemas operativos precoz antes de que os empregados creen solucións manuais permanentes.

Guía do sitio parafallos comúns de actualización de ESLpode axudar a definir categorías de incidentes para a cola de hiperatención.

Panel de control de Hypercare

Medida Por que importa
Etiquetas sen conexión Identifica problemas de dispositivo, cobertura e enerxía
Actualizacións erradas ou atrasadas Mostra se as transaccións de prezos están chegando ao estante
Prezo{0}}Taxa de aprobación da auditoría Protexe o resultado-de cara ao cliente
Encadernacións incorrectas Revela os erros de instalación e{0}}procesos dos empregados
Profundidade da cola e actualización pendente máis antiga Detecta problemas de capacidade e recuperación
Fallos de reversión da promoción Identifica os prezos promocionais caducados que permanecen activos
Tickets de soporte por tenda Mide a dificultade operativa
Reelaboración da instalación Mostra problemas de montaxe e calidade
Consumo de recambio Proba as hipóteses de substitución e de inventario

ESL go-live command center monitoring price audits, offline labels, failed updates, and support tickets

As prácticas de conservación e investigación de rexistros deberían apoiar a reconstrución do incidente. OGuía do NIST para a xestión de rexistros de seguridade informáticaofrece unha orientación máis ampla sobre o desenvolvemento e o mantemento dos procesos de xestión-de rexistros empresariais.

Criterios ilustrativos de saída de hipercoidados

  • Cero incidentes críticos sen resolver;
  • As auditorías de prezos cumpren o limiar aprobado durante un período estable definido;
  • Non se detecta ningunha perda de actualización silenciosa;
  • As actualizacións erradas son visibles, posúen e están dentro do obxectivo de resposta;
  • O volume de-tickets de asistencia é igual ou inferior ao-limiar do estado estacionario;
  • Os empregados da tenda completan tarefas rutineiras sen a asistencia do equipo do proxecto-;
  • Elimináronse as solucións provisionais de papel ou manuais;
  • A titularidade pasou ao modelo de apoio permanente.

Hypercare debería rematar cando as evidencias apoien a transición, non simplemente porque pasaron catorce días.



Protexa o acceso, o seguimento e a recuperación

O lanzamento presenta novas contas de usuario, ferramentas de vinculación móbil, pasarelas, API, acceso ao soporte e permisos administrativos. A seguridade debe formar parte da preparación e do cambio en lugar dunha tarefa posterior ao-lanzamento.

OMarco de ciberseguridade NIST 2.0ofrece unha estrutura ampla para gobernar, identificar, protexer, detectar, responder e recuperarse do risco de ciberseguridade.

Como mínimo, verifica:

  • Acceso baseado en roles e privilexios mínimos;
  • Autenticación multi-factor cando se admita;
  • Almacenamento e rotación de credenciais da API;
  • Eliminación de contas de instaladores temporais;
  • Rexistro de prezos, modelos, ligazóns e accións de retroceso;
  • Controis de aprobación para cambios masivos;
  • Regras de acceso remoto-fornecedores;
  • Procedementos de copia de seguridade, recuperación e escalada.



Mide o rendemento do lanzamento por tenda e onda

KPI Que Mide
Etiquetas instaladas por-hora de tripulación Produtividade da instalación
Precisión da unión por primeira vez- Calidade do produto-para-configuración da etiqueta
Taxa de reelaboración da instalación Calidade de montaxe e proceso
Prezo{0}}Taxa de aprobación da auditoría Precisión-de cara ao cliente
O primeiro-intento de actualización é correcto Fiabilidade da rede e do dispositivo
Tempo de actualización mediano e P95 Rendemento de finalización típico e de-longa cola
Tempo de operacións estables Que rápido sae unha tenda de hipercoidados
Tickets de soporte por tenda Dificultade operativa e demanda de apoio
-Taxa de finalización da tarefa de adestramento Preparación dos empregados
Consumo de recambio Suposicións de danos e inventarios
Abrir incidentes críticos Se a seguinte onda pode continuar
Custo por etiqueta instalada Eficiencia de custos de implantación

O rendemento de actualización da pantalla debe estar separado do procesamento do back-end, o atraso da cola e a transmisión da pasarela. Ver a explicación deTaxas de actualización de ESL e rendemento da pantalla.

Informe os resultados por arquetipo de tenda, rexión, equipo de instalación, tipo de accesorio, modelo de etiqueta, zona de pasarela e onda de lanzamento. Unha media ampla da cadea-pode ocultar un tipo de tenda débil ou un equipo cunha alta taxa de reelaboración.



Toma unha decisión de onda formal

Decisión Cando usalo
Continuar Cúmprense os criterios de saída, non hai ningún problema crítico e as próximas tendas están listas
Continuar coas correccións O deseño é válido, pero son necesarios cambios de formación, montaxe, soporte ou documentación
Pausa Un problema importante de prezo, integración, rede, seguridade ou soporte require corrección e proba de novo
Rediseñar o Arquetipo O estándar aprobado falla repetidamente para un determinado tipo de tenda
Retroceder Non se pode controlar-o risco operativo ou o cliente ao que se enfronta durante a emisión actual-

Retail governance team reviewing evidence and making a formal ESL rollout wave decision

Unha puntuación total alta nunca debería anular un fallo crítico de prezos, seguridade ou recuperación non resolto.



Escenario de lanzamento composto ilustrativo

O seguinte exemplo é un escenario de planificación composto, non unha reclamación de cliente nomeada.

Un comerciante propón unha segunda onda de produción que conteña oito supermercados. Os oito pasaron a validación básica de datos, pero tres inclúen amplos departamentos de conxeladores. O plan do proxecto asume as mesmas taxas de montaxe e produtividade utilizadas na primeira onda.

Durante a primeira instalación da tenda-conxeladora, o equipo descobre que o adaptador aprobado se solta durante a reposición. A instalación diminúe, aumenta a reelaboración e a tripulación consome a maioría dos soportes de reposición rexionais. Ao mesmo tempo, o equipo de asistencia está a xestionar preguntas vinculantes non resoltas de dúas tendas que saíron-en directo.

A decisión correcta é non continuar porque finalmente abriuse a primeira tenda. O equipo de goberno debe:

  1. Pausa as instalacións restantes-conxeladoras da tenda;
  2. Continúe só coas tendas que utilicen o deseño estándar de luminaria validado;
  3. Proba un soporte do conxelador revisado en condicións normais de reposición e limpeza;
  4. Actualizar a lista de materiais do arquetipo e o suposto de produtividade da instalación;
  5. Volver calcular o stock de reserva e a capacidade de onda;
  6. Completa o hipercoidado das tendas abertas antes de reiniciar o grupo en pausa.

Esta decisión evita que se copie un defecto local en varias tendas.



Evidencia requirida no informe de lanzamento

Cada informe de onda debe incluír:

  1. Tendas e arquetipos incluídos;
  2. Estado de preparación antes da implantación;
  3. Etiqueta instalada, pasarela e cantidades de montaxe;
  4. Tempo de instalación previsto e real;
  5. Resultados de-auditoría e actualización de prezos;
  6. Defectos de conexión, montaxe e rede;
  7. Gravidade do defecto e estado da causa raíz-;
  8. Tickets de soporte e tempos de resolución;
  9. Finalización da formación e resultados das tarefas;
  10. -consumo de stock de reserva;
  11. Estado de saída de Hypercare;
  12. Medidas correctoras para a próxima onda;
  13. A decisión formal de continuar, corrixir, pausar, redeseñar ou retroceder.

As probas de apoio poden incluír formularios de preparación, fotografías de instalación, rexistros de transaccións, informes de pasarela, resultados de auditorías, avaliacións de formación, tickets de asistencia e documentos de peche-de tendas.



FAQ

P: Como deberían establecerse os limiares de aceptación para un piloto de ESL?

R: Os limiares de aceptación deben aprobarse antes da proba e en función do risco de prezos, os requisitos de-nivel de servizo interno, o rendemento actual das etiquetas de papel-, os compromisos dos provedores, o formato de tenda e as regras de prezos aplicables. Os limiares de exemplo doutro venda polo miúdo deben tratarse como referencias de planificación en lugar de estándares universais. Os fallos críticos, como un prezo de venda incorrecto ou a perda de transaccións silenciosas, normalmente deberían tratarse como portas de lanzamento separadas en lugar de medirse nunha puntuación global.

P: Os resultados do piloto de ESL deberían usar medias ou medicións porcentuais?

R: Use os dous. A mediana mostra o rendemento típico, mentres que P95 indica o tempo no que se completaron o 95% das actualizacións ou incidentes medidos. As medias só poden ocultar un pequeno número de atrasos graves. O informe piloto tamén debería enumerar os valores máximos, as transaccións erradas e as excepcións non resoltas por separado.

P: Como se debe auditar a precisión dos prezos durante un piloto de ESL?

R: Compare a exhibición física do andel co rexistro de orixe aprobado e verifique o identificador do produto, o prezo de venda, o prezo unitario cando sexa necesario, o prezo da promoción, as datas de vixencia, a moeda e a descrición do produto. Use a validación completa para eventos de promoción críticos onde se realice unha mostraxe aleatoria estratificada e práctica para auditorías rutineiras. Os resultados deben estar separados por departamento, tipo de dispositivo, tamaño da etiqueta, tipo de actualización, estado de promoción e zona sen fíos.

P: Que debería bloquear automaticamente un despliegue de etiquetas electrónicas de andel?

R: Os fallos críticos non resoltos deberían bloquear o lanzamento aínda que a puntuación total de KPI sexa alta. Os exemplos inclúen prezos incorrectos en estanterías, reversións de promoción erradas, perdas silenciosas ou duplicación de transaccións de prezos, cambios de prezos non autorizados, fallos que non se detectan de forma fiable e fluxos de traballo rutineiros que non se poden completar sen a intervención repetida do provedor.

P: Pode un piloto de ESL representar a todas as tendas dunha cadea de venda polo miúdo?

R: Non sempre. Un piloto pode ser suficiente cando as tendas teñen deseños, accesorios, sistemas, volumes de actualización e procesos operativos similares. As cadeas con formatos de tendas materialmente diferentes poden necesitar arquetipos piloto separados. Unha tenda de barrio compacta, un gran supermercado, unha farmacia e unha localización estilo almacén-poden ter diferentes riscos de cobertura sen fíos, montaxe, fluxo de traballo e integración.

P: Quen debería ser propietario dos KPI piloto de ESL?

R: A propiedade debe dividirse segundo a fonte das probas. As operacións de venda polo miúdo poden posuír medidas de traballo e de fluxo de traballo, a TI pode posuír os resultados de integración e seguimento, a comercialización pode aprobar modelos e comportamentos de promoción, as finanzas poden validar os supostos de custos e a dirección da tenda pode avaliar a realización das tarefas dos empregados. Cada KPI debe ter un propietario nomeado responsable da calidade dos datos, da aprobación do limiar e da-pecha final.

P: Como se deberían probar as actualizacións ESL erradas?

R: Crea fallos controlados con horas de inicio coñecidas. Os exemplos inclúen a desconexión dunha pasarela, a pausa dunha conexión de integración, o envío dun rexistro de orixe non válido, a eliminación dunha etiqueta ou a creación dunha ligazón incorrecta controlada. Verifique o momento das alertas, os reintentos automáticos, a clasificación de excepcións, a escalada, a recuperación, os rexistros de auditoría e o estado final do estante. Un fallo corrixido pero nunca detectado pola plataforma non debe considerarse unha proba exitosa.

P: Que probas debería proporcionar un provedor de ESL despois do piloto?

R: Solicite rexistros de eventos exportados, rexistros de confirmación de actualización, regras de reintento, resultados de recuperación da integración, achados de cobertura da pasarela, documentación de funcións e permisos, materiais de formación, compromisos de resposta de asistencia, condicións de garantía, recomendacións de-dispositivos de reposición e unha arquitectura de lanzamento para grandes volumes de tendas. As declaracións oficiais non deben substituír probas mensurables nin compromisos contractuais.

P: Como pode un comerciante determinar se o aforro laboral é real?

R: Mide o cambio neto de traballo en lugar de só o traballo eliminado do proceso de-etiqueta en papel. Resta a supervisión de ESL, o manexo de excepcións, a reencadernación, o mantemento de modelos, a substitución do dispositivo e o tempo de asistencia de TI da carga de traballo das etiquetas de referencia-papel de referencia. Rexistra horas por función e departamento porque o aforro de traballo da tenda pode compensarse cun traballo adicional para os equipos de soporte ou de TI centrais.

P: Que debería ocorrer cando un departamento falla pero a puntuación global do piloto pasa?

R: Non aprobe un lanzamento incondicional baseado só na media da tenda-. Identifique o departamento fallido, clasifique a causa raíz, corrixa o problema de rede, montaxe, modelo, fluxo de traballo ou integración e repita as probas afectadas. O despliegue pode continuar en áreas validadas só cando o plan de implantación as separe claramente das condicións que aínda requiren remediación.



Remate final

Un despliegue de etiquetas de estantes electrónicos é unha transformación operativa controlada que inclúe datos, prezos, redes, accesorios, loxística, empregados, provedores, soporte e goberno.

Os plans de lanzamento máis sólidos clasifican as tendas en arquetipos repetibles, verifican a preparación con probas, dimensionan as ondas segundo a capacidade de instalación e soporte, controlan o recorte e o retroceso, definen a responsabilidade a través dun RACI, adestran cada función, manteñen o stock de recambio planificado e mantén as tendas en hipercoidado ata que se cumpran os criterios de saída medibles.

Cada onda debería mellorar o estándar antes de que se repita a maior escala. Cando aparece un defecto local, o comerciante debería pausar ou redeseñar o arquetipo afectado en lugar de reproducir a mesma debilidade en toda a cadea.

Con criterios de entrada disciplinados, dereitos de decisión, controis de recuperación e informes de rendemento, os comerciantes poden usar ESL pararacionalizar as operacións de venda polo miúdosen sacrificar a precisión dos prezos, o control operativo ou o soporte da tenda.
